For Effective Your Life!!
UNO-WEEKLY

공정관리도구| UNO-CPM : Project Managing Tool

프로젝트관리를 위한 엑셀 소루션입니다
프로젝트는 자원관리중 시간에 대한 자원관리가 핵심입니다
엑셀 에드인(VSTO)으로 프로젝트관리도구를 만든다..만든다 하면서..
게으름을 자꾸 피워서 이렇게 게시를 해놓으면 속도가 날 것 같아서
이렇게 알려 놓고 미진한 부분..빨리 정리하여 올려 놓도록 할것입니다
기대를 많이 하셔도 좋을 것입니다

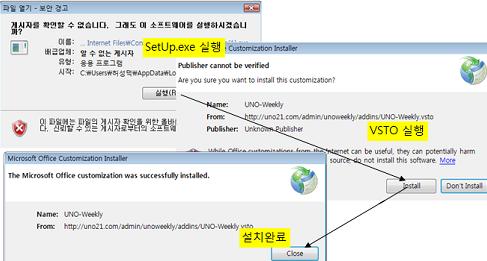

설치및 사용방법은 uno-weekly add-in과 마찬가지 요령입니다
이것은 VBA로 작성해도 되지만
배포방법의 이점을 주는 VSTO를 추가적으로 활용한 것입니다

사용자는 기본테이블의 내용만 논리적으로 잘 입력하면
나머지는 엑셀이 열심히 계산하고 분석하고 그리고 만들어 드립니다
조만간 올릴 것이지만..진행중인 내용을 대강보시는 것이 좋을 것같습니다
만들고 있는 과정의 그림을 올려 놓습니다

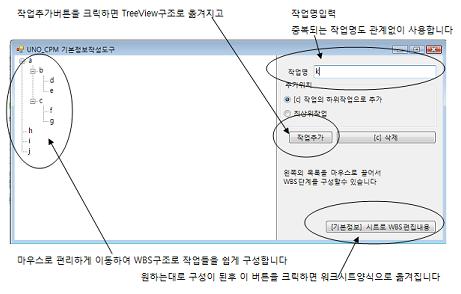

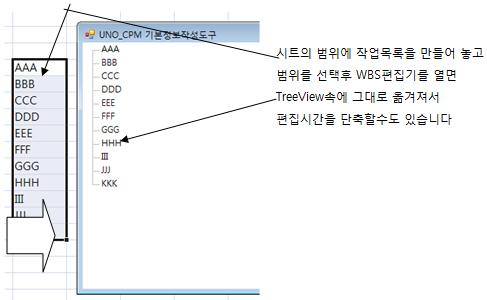

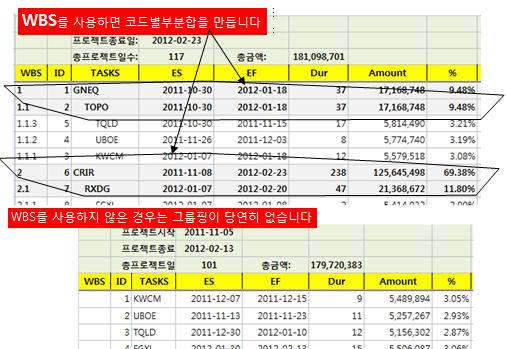

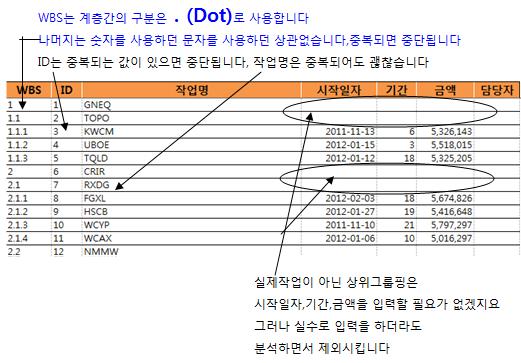

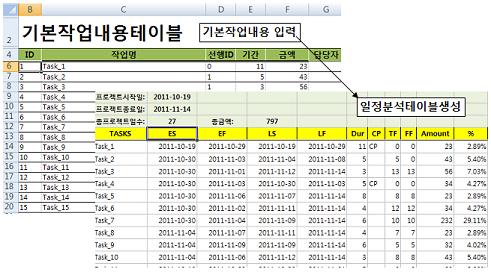

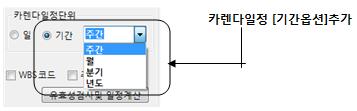

일정테이블의 계산및 테이블생성

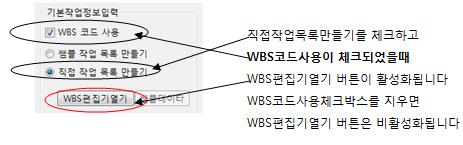

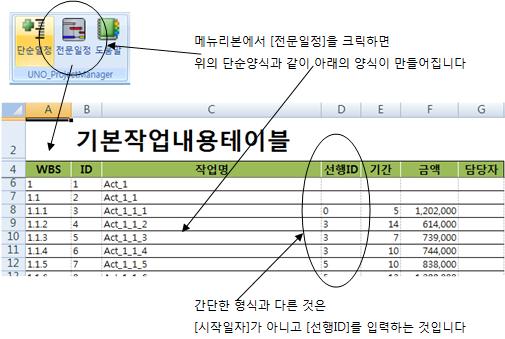

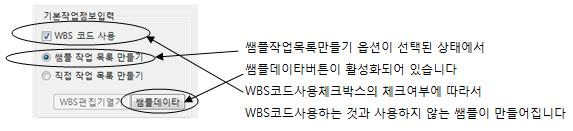

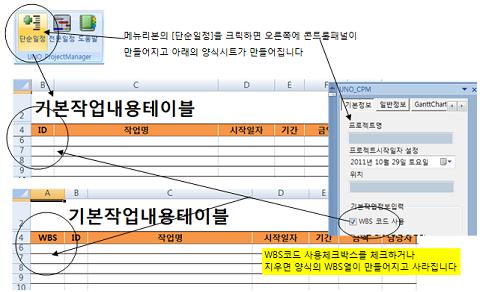

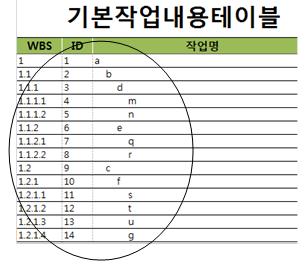

기본테이블(WBS포함의 경우와 포함하지 않는 경우 2가지)을 입력하고 버튼을 크릭하면

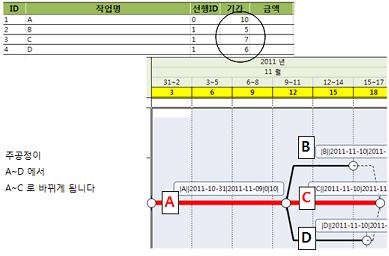

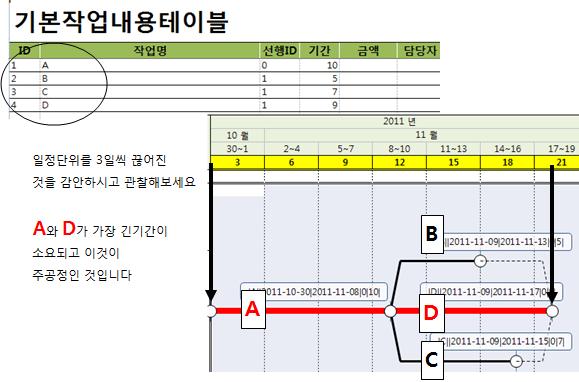

일정테이블이 주공정(Critical Path)등을 계산하여 만들어 집니다..

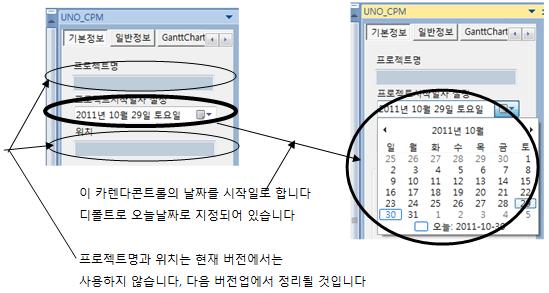

또한 테이블은 일반적으로 그냥 선행과 후행의 개념을 모르시는 분들을 위한
간단한 Gantt용 테이블(시작날짜,소요일수)만 입력하면 간단한 Gantt를 그리기 위한 것과
선행,후행,주공정,조기시작,조기종료등의 개념을 아시는 분들을 위한
테이블 두가지가 준비 될 것입니다

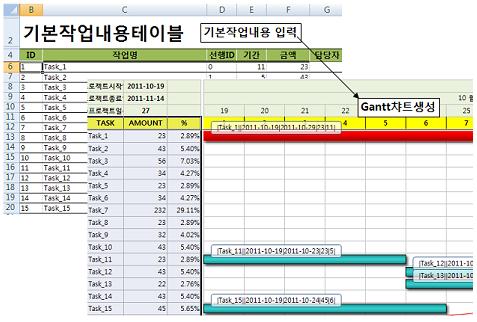

기본테이블에 의하여 버튼을 크릭하면 Gantt챠트가 그려집니다

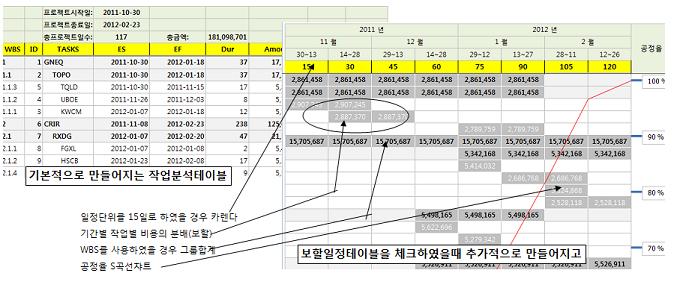

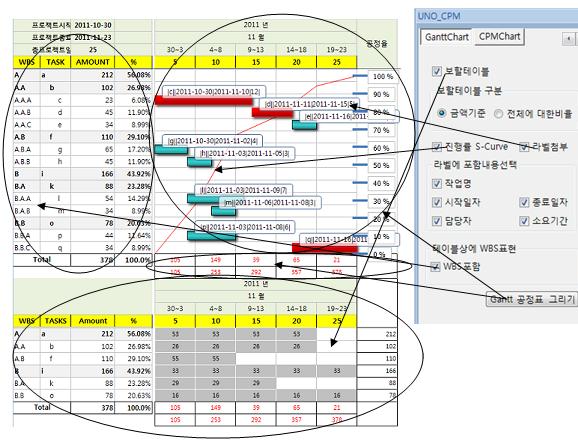

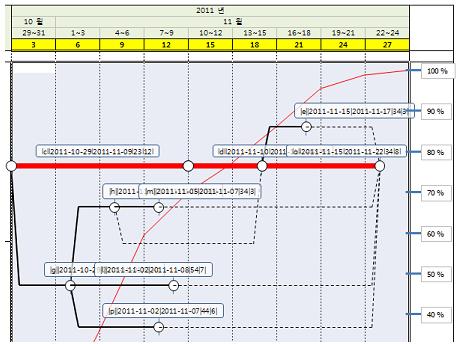

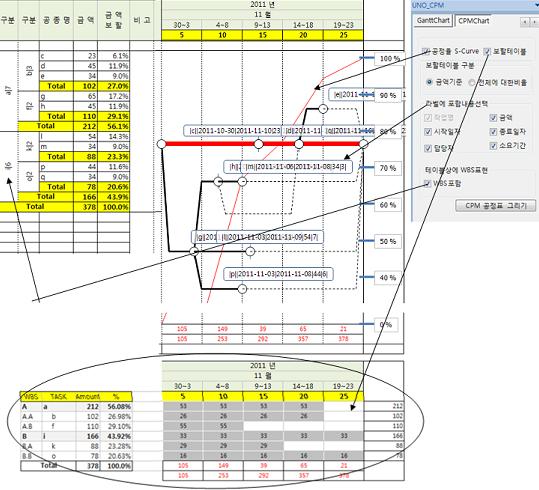

주공정,공정율 S-Curve 라인 등의 포함

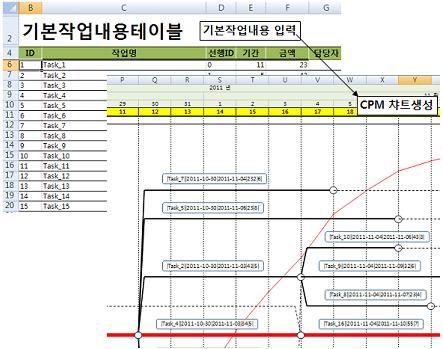

기본테이블에 의하여 버튼을 크릭하면 CPM챠트가 그려 집니다
주공정,공정율 S-Curve 라인등의 포함

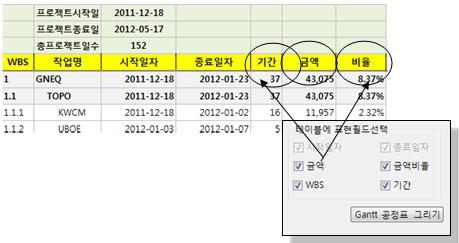

기본테이블에 의하여 버튼을 크릭하면 보할테이블이 만들어 집니다
백분율과 금액으로 구분하여 만들어 집니다

설치하는데 문제가 있으면 uno-weekly add-in에서의 설치요령을 참조하세요!!
